建筑施工中的母線槽安裝方案

發布時間:2021-07-17 09:06:22 | 點擊:3290

母線槽安裝施工方案

一、編制依據:

1、建設工程施工招標文件、答疑文件、圖紙會審文件及現場踏勘情況。

2、建設工程施工圖紙。

3、國家現行規范、行業及地方強制性標準、規程、驗收標準。

4、工業設備安裝有限公司質量、環境、職業健康安全一體化《管理手冊》、《程序文件》、《作業指導書》和《施工工藝標準》等企業標準。

5、建筑電氣工程施工質量驗收規GB50303-2002

6、《電力建設安全工作規程》

7、產品出廠安裝說明書

二、工程概況:

工程名稱:

工程地點:

建設規模:

建設單位:

母線槽用途:本建筑是工業生產為主。母線槽主要分為3200A和1000A兩種規格,材質為鋁制母線。

三、施工準備

1、技術準備

1.1設備及材料要求

(1)、封閉插接母線應有出廠合格證、安裝技術文件。技術文件應包括額定電壓、額定容量、試驗報告等技術數據。型號、規格、電壓等級、應符合設計要求。

(2)、各種規格的型鋼應無明顯銹蝕,卡件、各種螺栓、墊圈應符合設計要求,應是熱鍍鋅制品

(3)、其它材料:防腐油漆、面漆、電焊條等應有出廠合格證。

1.2作業條件:

(1)、施工圖紙及產品技術文件齊全。

(2)、封閉插接母線安裝部位的建筑裝飾工程全部結束。暖衛通風工程安裝完畢。(3)、電氣設備(變壓器、開關柜等)安裝完畢,且檢驗合格。

(4)、配合土建裝修,保證其安裝位置及尺寸正確無誤。

(5)、進行母線槽的檢驗工作,檢查進場材料的規格、型號、數量應與圖紙一致,附件、備件、質量證明文件及技術文件齊全,同時應符合規范要求,按照監理的要求及時進行施工前的報驗,并作好檢驗記錄。

(6)、做好施工圖的審查、會審工作,并應參加設計交底。

(7)、認真學習有關的施工及驗收規范,掌握其技術標準,并按設計要求施工。

(8)、做好施工前的技術交底和記錄。

2、主要工具

安裝機具設備:

2.1主要機具:工作臺、臺虎鉗、鋼鋸、鎯頭、油壓煨彎器、電鉆、電錘、電焊機、力矩扳手等。

2.2測試工具:鋼角尺、鋼卷尺、水平尺、絕緣搖表等。

四.工藝流程

本工程對生產設備供電采用3200A和1000A兩種規格的封閉式母線,封閉式母線施工要求高,工程量較大,所以在施工工程中要嚴格遵守施工質量規范要求,保證施工質量。

1工藝流程:

設備點件檢查→支架制作及安裝→封閉插接母線安裝→試運行驗收

2設備點件檢查:

2.1設備開箱點件檢查,應有安裝單位、建設單位或供貨單位共同進行,并做好記錄。

2.2根據裝箱單檢查設備及附件,其規格、數量、品種應符合設計要求。

2.3檢查設備及附件,分段標志應清晰齊全、外觀無損傷變形,母線絕緣電阻符合設計要求。

2.4檢查發現設備及附件不符合設計和質量要求時,必須進行妥善處理,經過設計認可后再進行安裝。

3支架制作及安裝:

支架制作和安裝應按設計和產品技術文件的規定制作和安裝,如設計和產品技術文件無規定時,按下列要求制作和安裝。

3.1支架制作:

(1)、根據施工現場結構類型,支架應采用角鋼或槽鋼制作。應采用“一”字型、“1”型、“U”字型、“T”字型四種型式。

(2)、支架的加工制作按選好的型號,測量好的尺寸斷料制作,斷料嚴禁氣焊切割,加工尺寸最大誤差5mm。

(3)、型鋼架的煨彎宜使用臺鉗用鎯頭打制,也可使用油壓煨彎器用模具頂制。

(4)、支架上鉆孔應用臺鉆或手電鉆鉆孔,不得用氣焊割孔,孔徑不得大于固定螺栓直徑2mm。

(5)、螺桿套扣,應用套絲機或套絲板加工,不許斷絲。

3.2支架的安裝:

(1)、封閉插接母線的另彎處以及與箱(盤)連接處必須加支架。直段插生產建設母線支架的距離不應大于2m。

(2)、埋注支架用水泥砂漿,灰砂比1∶3。425號及其以上水泥,應注灰飽滿、嚴實、不高出墻面,埋深不少于80mm。

(3)、膨脹螺栓固定支架不少于兩條。一個吊架應用兩根吊桿,固定牢固,螺扣外露2~4扣,膨脹螺栓應加平墊和彈簧墊,吊架應用雙螺母夾緊。

(4)、支架及支架與埋件焊接處刷防腐油漆應均勻,無漏刷,不污染建筑物。

4封閉式母線的安裝:

本工程對生產設備供電采用3200A和1000A兩種規格的封閉式母線,封閉式母線施工要求高,工程量較大,所以在施工工程中要嚴格遵守施工質量規范要求,保證施工質量。

4.1一般要求:

(1)、封閉插接母線應按設計和產品技術文件規定進行組裝,組裝前應對每段進行絕緣電阻的測定,測量結果應符合設計要求,并做好記錄。

(2)、母線槽,固定距離不得大于2.5m。水平敷設距地高度不應小于2.2m。

(3)、母線槽的端頭應裝封閉罩(圖1),各段母線槽的外殼的連接應是可拆的,外殼間有跨接地線,兩端應可靠接地。

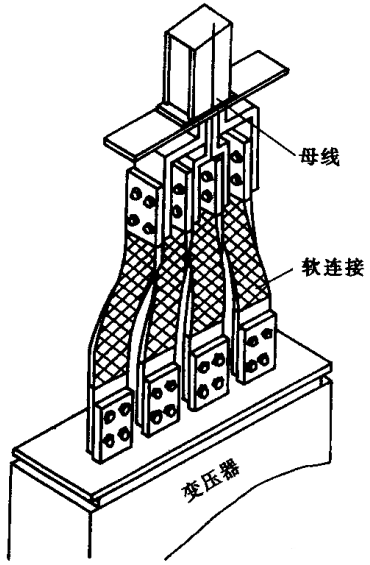

(4)、母線與設備聯接宜采用軟聯接(圖2)。母線緊固螺栓應由廠家配套供應,應用力矩搬手緊固。

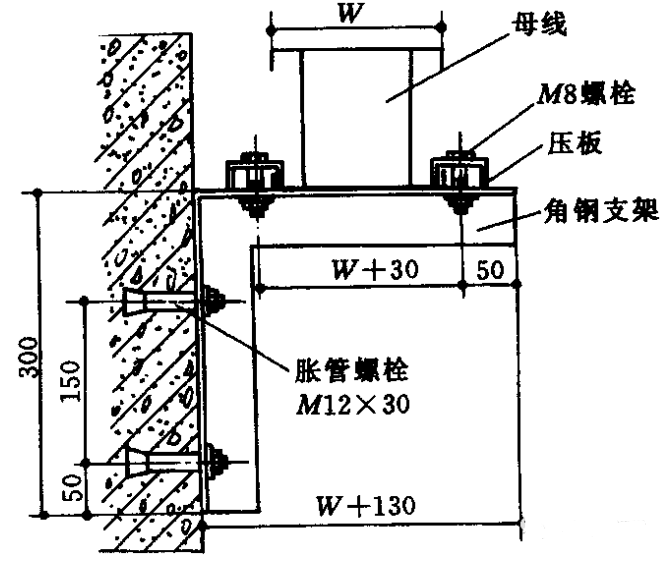

4.2母線槽沿墻水平安裝(圖3)。安裝高度應符合設計要求,無要求時不應距地小于2.2m,母線應可靠固定在支架上。

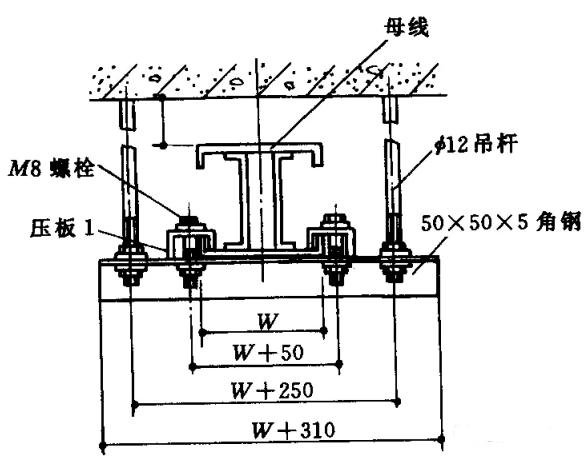

4.3母線槽懸掛吊裝。(圖4、圖5)吊桿直徑應與母線槽重量相適應,螺母應能調節。

4.4封閉式母線的落地安裝(圖6)。安裝高度應按設計要求,設計無要求時應符合規范要求。立柱可采用鋼管或型鋼制作。

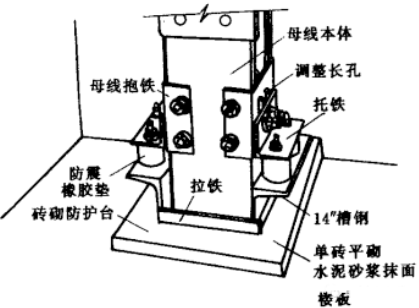

4.5封閉式母線垂直安裝。沿墻或柱子處,應做固定支架,過樓板處應加裝防震裝置,并做防水臺(圖7)。

圖7

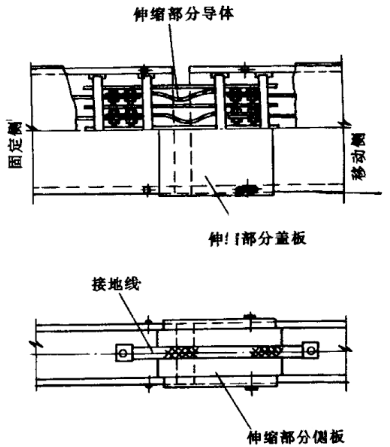

4.6封閉式母線敷設長度超過40m時,應設置伸縮節,跨越建筑物的伸縮縫或沉降縫處,宜采取適應的措施(圖8),設備定貨時,應提出此項要求。

圖8

4.7封閉式母線插接箱安裝應可靠固定,垂直安裝時,安裝高度應符合設計要求,設計無要求時,插接箱底口宜為1.4m(圖9)。

4.8封閉式母線垂直安裝距地1.8m以下應采取保護措施(電氣專用豎井、配電室、電機室、技術層等除外)。

4.9封閉式母線穿越防火墻、防火樓板時,應采取防火隔離措施。

5試運行驗收:

5.1試運行條件:變配電室已達到送電條件,土建及裝飾工程及其他工程全部完工,并清理干凈。

5.2對封閉式母線進行全面的整理,清掃干凈,接頭聯接緊密,相序正確,外殼接地良好。絕緣搖測符合設計要求,并做好記錄。

5.3與插接式母線聯接設備及聯線安裝完畢,母線送電前應進行耐壓試驗,500V以下母線可用500V搖表搖測,絕緣電阻不小于0.5MΩ。

5.4送電要有專人負責,送電程序應為先高壓、后低壓;先干線,后支線;先隔離開關后負荷開關。停電時與上述順序相反。

5.5、車間母線送電前應無掛好有電標志牌,并通知有關單位及人員送電后應有指示燈。

5.6送電空載運行24h無異常現象,辦理驗收手續,交總包單位使用,同時提交驗收資料。

5.7驗收資料包括:交工驗收單、變更洽商記錄、產品合格證、證明書、測試記錄、運行記錄等。

五、安裝與土建的施工配合:

1、施工各階段安裝與土建各工種在同一作業面穿插施工時,由項目部技術負責人組織有關工種負責人協調制定作業程序,規定合理的時間差、空間差,防止發生沖突,影響工程進度和質量。

2、安裝單位和土建單位密切配合好預埋件、預留孔洞的埋設和預留,重要埋件要保證萬無一失,一般埋件要保證位置到位準確,力爭做到不遺漏、不偏位。

3、留洞由土建施工,安裝配合檢查驗收,土建施工完畢后,要向安裝辦理預留洞交接記錄。

4、安裝施工人員不得隨意在建筑物樓板,墻板上打洞,因特殊原因需要破壞建筑物時,應與土建協商,確定位置后,經土建工程師同意方可打洞,涉及結構的重要部位時,必須征求土建部門和設計院的同意,不可擅自行事。

5、安裝施工過程中,不得污染、損壞墻面、門窗、地面等,土建也應協調搞好安裝成品、半成品的保護,不得隨意搬動已完好的管道、線路、開關、閥門,未交工的廁所,衛生間禁止使用,不得隨意取走預留管口的管堵,互相保護和尊重對方的勞動成果。

六、質量通病的防治:

質量通病的產生,主要原因是工程施工前對質量通病的發生沒有預見,沒有采取有效的防治措施,施工中沒有嚴格按工藝要求施工,關鍵環節點沒有得到控制,跟蹤檢查的力度不夠,致使施工中簡化工序、關鍵環節處理不認真等。各主要分項工程質量通病防治措施:

常產生的質量問題及防治措施

序號

常產生的質量問題

防治措施

1

設備及零部件減少、損壞

開箱清查要細,將缺件、損壞件列好清單,同供貨單位協高解決,加強保管

2

接地保護線遺漏和連接不緊密,缺防緊措施

認真作業,加強自檢、互檢及專檢

3

刷油漆遺漏和污染其它設備支架

加強自檢、互檢對其它工種的成品,認真保護

4

各種型鋼等金屬材料、除銹不凈、刷漆不均勻,有漏刷現象

1.加強材料管理工作,加強工作責任心;2.作好自互檢

5

母線搭接間隙過大,不能滿足要求

1.母線壓接用墊圈應符合規定要求,對于加厚墊圈應在施工準備階段前加工;2.母線搭接處(面)使用板銼,銼平;3.認真檢查

七、成品保護措施:

要把安裝過程和土建工程作為一個整體來對待,在安裝過程中,地面鋪設彩條布,重物和工具放在自制木板上,同時注意保護廠房的墻面、頂板、門窗及油漆、裝飾等防止碰壞。

1、絕緣瓷件、夾持件應妥善保管,輕拿輕放、防止碰傷,已安裝好的瓷件不應承受其他應力,以防損傷。

2、已調平直的母線,不得亂放,不得在母線上放置重物。

3、封閉、插接式母線及其夾持件在裝卸、運輸過程中,應注意輕拿輕放,不得隨意在地上拖拉,不得隨意拆除包裝物。臨時堆放時,應擺放整齊,并有防塵、防水措施,不得在母線上放置建筑材料,不得在母線上作業。如有其它工種作業應對封閉插接母線加保護,以免損傷

4、封閉、插接式母線安裝結束,應采取密封措施。配電間、車間墻壁需二次粉刷時,應防止砂漿、灰塵、油漆等進入母線,并懸掛明顯的標識牌,以防物體撞擊或人為損壞。

5、封閉、插接式母線安裝結束,暫時不能送電,或有其他工種作業,應對母線加以保護,母線送電檢查結束,配電間、電氣室宜關門落鎖,現場設置明顯標志牌,防止人為損壞。

6、安裝、調試、試運行階段應拉好彩條布,畫好警戒線,避免閑雜人員進入。

浙江電盟電氣有限公司是國內專業生產母線槽軟連接伸縮節密集型母線槽等系列產品
主站蜘蛛池模板: 成人91视频 | 99久久亚洲综合精品成人网 | 国产精品亚洲一区二区z | 羞羞影院午夜男女爽爽影院网站 | 欧美久久久久久久久久久久 | 白浆网站| 欧美在线 | 亚洲 | 国产黄色精品网站 | 久久久精品欧美一区二区免费 | 欧美成人精品一区二区综合a片 | 久久久久久不卡 | 久热综合在线亚洲精品 | 亚洲中文字幕a∨在线 | av无码午夜福利一区二区三区 | 国产av成人精品播放 | 啦啦啦中文在线观看日本 | 日本一区二区三区免费播放视频站 | 777午夜福利理论电影网 | 欧美在线一区二区 | 亚洲一区中文字幕在线 | 午夜天堂精品久久久久 | 亚洲精品国产精品乱码视色 | 日本一二免费不卡区 | 一级特黄aaa大片 | 亚洲精品无码久久久久去q 国产人妻丰满熟妇嗷嗷叫 超碰资源 | 国产精品欧美久久久久久日木一道 | 免费看欧美大片 | 欧美精品第一页 | 国产在线观看a | 亚洲精品午夜久久久 | 国产高潮在线观看 | 99久久无色码中文字幕人妻蜜柚 | 熟妇玩小男视频在线 | 天天看天天色 | 亚洲七久久之综合七久久 | 偷看农村妇女牲交 | 国产精品美女久久久久久 | 国内无遮挡18禁无码网站免费 | 天堂在线最新版资源www | 人人妻人人澡人人爽人人精品av | 色噜噜亚洲精品中文字幕 | 国产免费久久精品99re丫丫 | 成人1区 | 日韩在线成人 | 韩国国内大量揄拍精品视频 | 亚洲色中文字幕无码av | 日本va在线观看 | 亚洲国产婷婷香蕉久久久久久99 | 国产在线免费观看 | 性爱视频免费 | 一区二区三区四区中文字幕 | 午夜福利啪啪无遮挡免费 | av在线观| 成人免费精品 | 婷色| 久久青青草原 | 色一情一乱一伦 | 免费观看18禁无遮挡真人网站 | 91新网站| 激情综合一区二区迷情校园 | 国产亚洲精品成人av久久影院 | 久久久久国产精品一区 | 日本三级一区二区 | 日韩精品无码av中文无码版 | 日韩人妻无码一区2区3区里沙 | 四虎国产精品永久免费网址 | 奇米激情 | 香蕉av777xxx色综合一区 | av超碰 | 无码免费h成年动漫在线观看 | 蜜臀久久99精品久久一区二区 | 日本午夜免费 | 日韩av片在线播放 | 潘金莲裸体一级淫片视频 | 国产成人理论在线视频观看 | 国产无遮挡无码很黄很污很刺激 | 国产在线一区二区在线视频 | 尹人香蕉久久99天天拍久女久 | 夜夜添夜夜添夜夜摸夜夜摸 | 成人激情小说网站 | 日韩综合在线观看 | 国产午夜91 | 6699av| 日韩伦理一区二区三区 | 无码制服丝袜人妻在线视频精品 | 中文字幕无码中文字幕有码a | 日韩精品a片一区二区三区妖精 | 久久狠狠高潮亚洲精品 | 国产在线精品视频 | 92在线精品视频在线观看 | 久久99热只有频精品6狠狠 | 人妻视频一区二区三区免费 | 国产成人综合95精品视频 | 久久精品免费在线 | 人人澡人人澡人人 | 九一在线观看免费高清视频 | 人妻无码av中文系列 | 一本一道精品欧美中文字幕 | 欧美自拍另类欧美综合图片区 |
